門窗測量和安裝方法門窗三分靠產品、七分靠安裝,產品的安裝好壞與否將直接影響著日后家居生活的安全與舒適,F在,就讓我們一起來看看系統門窗的專業施工方法和安裝標準吧!
一、門窗洞口測量 洞口尺寸的測量為門窗的設計制作提供了基礎數據,關系到門窗安裝效果與質量保證,門窗洞口的測量可分為普通洞口測量和異型洞口測量。

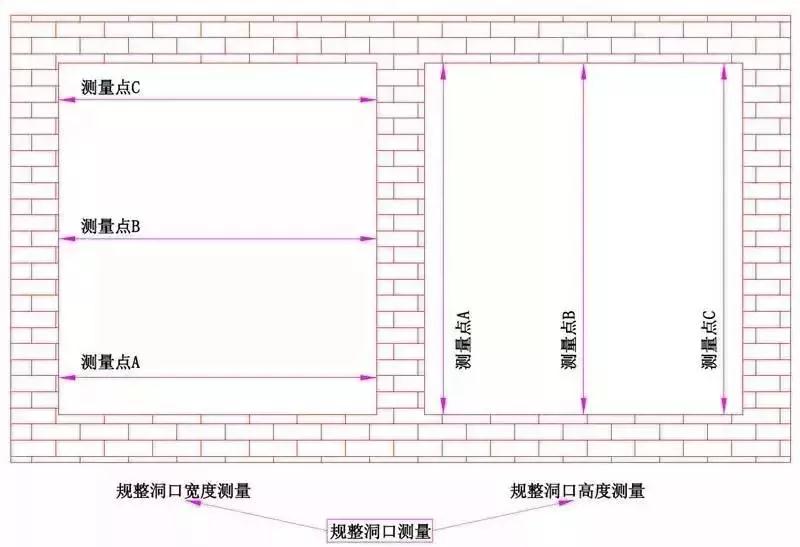

1、普通洞口的測量洞口尺寸主要是測量門洞的高度、寬度以及左右兩邊門窗的進出位置,由于墻體不平等原因,實際測量中經常會出現“取點位置不同,測量結果不同”的現象,所以要注意多點測量, 增加準確度。

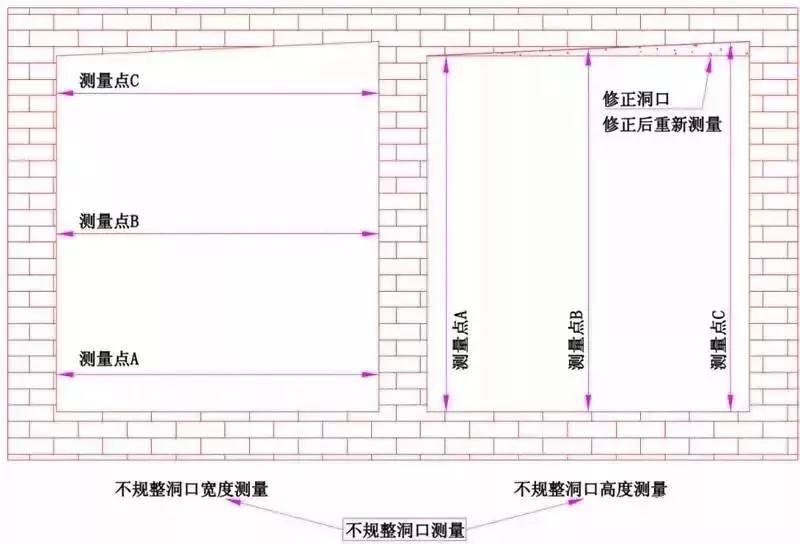

2、異型洞口測量以門窗在洞口內安裝橫平豎直為基準,至少記錄3個測量點,并取最小值為準,對于不規則或者偏差嚴重的洞口則需要對洞口進行修整,完畢后再重新測量,洞口測量點要盡量選取較為平整的面,杜絕明顯凸點或者凹點的面。

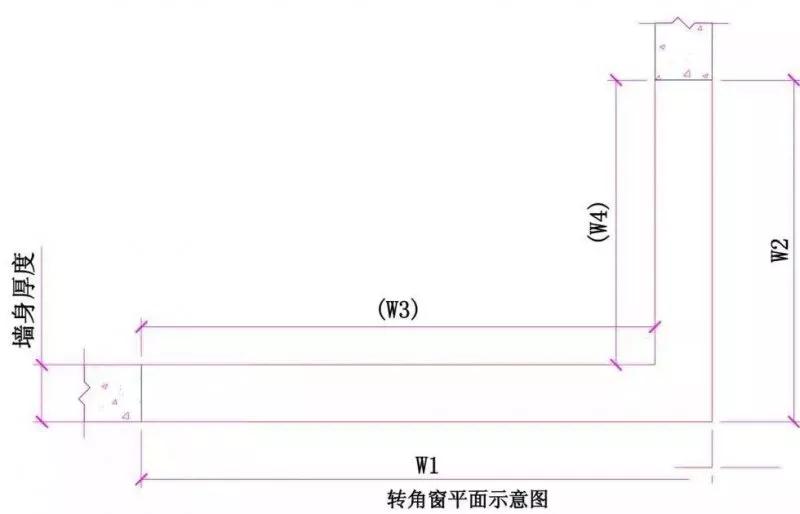

3、轉角窗的測量轉角窗洞口的測量,其高度測量跟常規洞口基本一致,但在測量外沿寬度(W1\W2)與內沿寬度(W3\W4)時,則有明顯的區別。一般來說,測量寬度都以外沿尺寸為準:正面測量時,量出陽臺頂面外側轉角至外側墻體的距離,為W1;側面測量時,同樣量出陽臺頂面外側轉角至外側墻體的距離,為W2;量出W1、W2寬度后,還必須測量窗臺或者墻身的厚度,因為墻身的厚度與產品系列的選用以及產品的安裝位置都會影響成品的寬度尺寸。

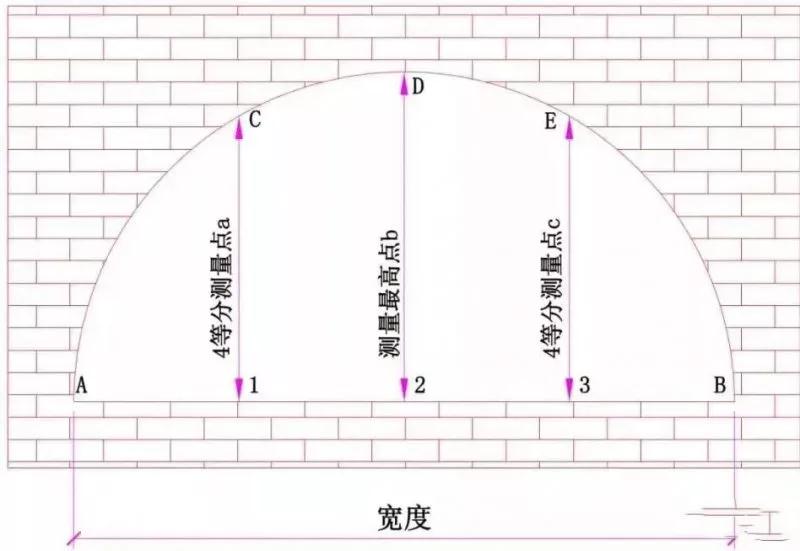

4、弧形窗的測量先測出弦長和弧高,然后把弦長分成若干份,在AB 上標出對應點1、2、3, 先測出A1、A2、A3 的尺寸,再測出C1、D2、E3的尺寸(測量過程中一定要保證C1、D2、E3 與AB 垂直),記錄好幾組測量數據后,根據測量的C、D、E點,用圓滑的曲線描繪出弧形的洞口尺寸,弦長分成的等分越多,描繪出來的洞口尺寸越準確。
二、拆除舊門窗 新門窗安裝前,首先需要將舊門窗拆除。舊門窗不能拆太早,一般拆完舊門窗最好就馬上安裝新門窗。拆下的舊門窗可不能就當垃圾扔掉,它還可以折舊,幫業主省下一筆錢呢! 1、舊門窗拆除注意事項門窗拆除是一項比較費勁的事情,如果是高層,還需要特別注意施工人員安全。在拆除門窗時,要有專門的安全人員負責安全,并設置安全指示標志,保證自身安全和他人安全。門窗拆除時,需要避免用大錘猛砸拆除的情況,防止對墻體結構造成破壞。如果對原有建筑墻體造成破壞,還需要進行修復,會大大增加施工成本。 2、門窗拆除一般流程在門窗拆除工作開始前,門窗安裝負責人需對安裝工人進行全面的安全、技術交底。使安裝人員都能掌握門窗拆除施工中應注意的各種注意事項。應先用螺絲刀和手錘等工具將門窗扇先卸下來,拆卸過程中,要一人拆卸,一人負責門窗的穩定。門拆除后要輕放,嚴禁高空推倒。門窗扇拆卸下來后,就可以拆除門窗框架了。一般首先需要用刀片把門窗框內側的密封膠等切開,門窗如果是采用膨脹螺栓與墻體連接的,可直接用螺絲刀把膨脹螺栓取下;如果脹栓生銹,則可用沖擊鉆將其打碎;而如果是采用連接片連接的則直接使用沖擊鉆即可;如果窗框難以取下,則需用鋼鋸將靠墻的框中部鋸開取下。門窗拆卸時,可能對門窗洞口造成一定的破損,如果不進行處理,那么就不利于新門窗的安裝。因此,門窗拆卸完之后,需要復核洞口尺寸是否正確、是否做了橫平豎直,對不符合要求的洞口進行處理。
三、門窗上墻安裝 門窗的上墻安裝對門窗的使用以及日后的維護都起到非常關鍵的作用,必須由專業人員進行操作,根據不同的項目需求可分為干法安裝和濕法安裝。

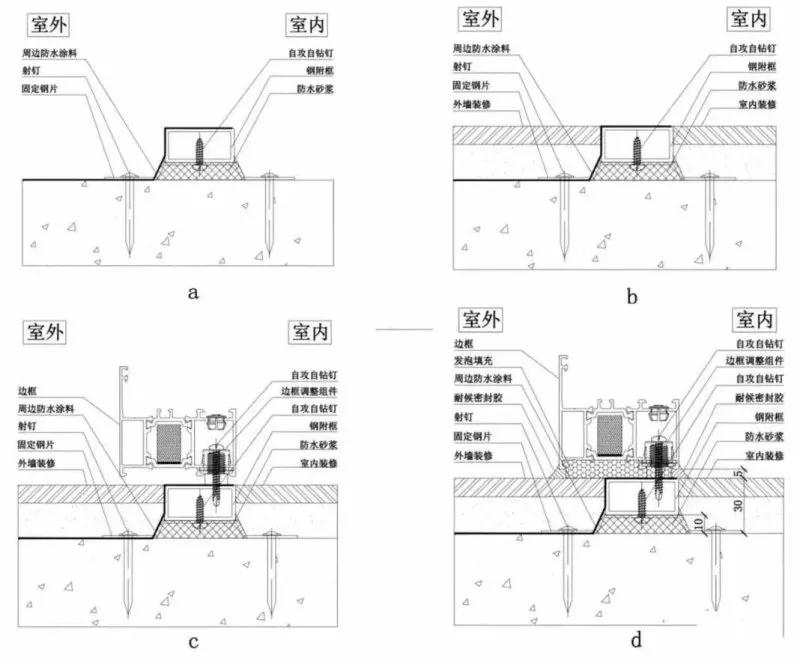

1、干法安裝(鋼副框安裝)a、在毛坯洞口預埋鋼副框,鋼副框上墻調好水平后,附框與洞口間的縫隙填充防水砂漿,副框與洞口間的縫隙要預留10mm以上,固定好副框后,在室外側副框與洞口間涂刷防水涂料;b、鋼副框上墻后,就可以進行室內外裝修,裝修完成面以鋼副框表面為準;c、室內外裝修完成后,門窗框架上墻時,門窗框架與鋼副框的間隙要5mm以上。門窗框架與鋼附框固定連接前,必須用水平儀打好水平,窗框的水平可以通過邊框調整件進行調整,打好水平后就可以直接跟鋼副框連接固定,d、門窗框架固定后,窗框與鋼副框的縫隙間通常采用聚氨酯發泡劑填縫,然后在窗框室內室外側都打上耐候密封膠就算完成了。
2、濕法安裝(固定片安裝)濕法安裝,顧名思義,窗框必須在墻體濕作業前上墻。

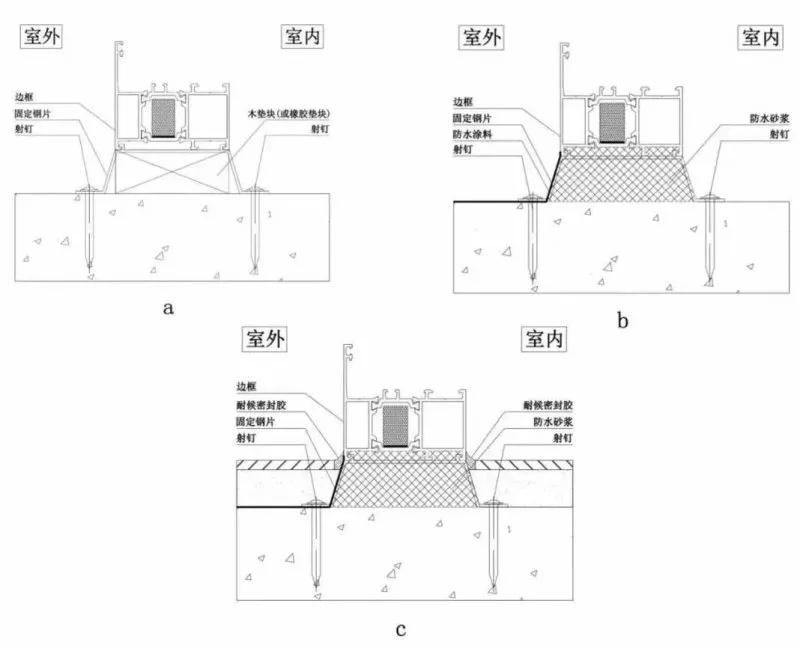

a、在毛坯洞口套入窗框,在此前后不要把門窗上的保護膜撕掉,避免后期施工對門窗造成損害;利用木墊塊調整好窗與墻體間的間隙,打好水平后固定窗框;b、固定好窗框后,需作防水處理:然后在窗框與墻體間填充防水砂漿,讓窗框穩定后,即可把木墊塊卸出,然后在外墻窗框與墻體間涂上防水涂料;c、做好防水處理后,就可以做室內外裝修,在做裝修前要對門窗做好保護,防止污染、刮傷,這一點尤其重要。
四、安裝驗收 新門窗安裝時,更需謹慎小心,注重監工和驗收,以避免門窗使用后期出現各種漏水、漏風等問題。 1、門窗材料入場需驗 收門窗材料進場時必須經過檢查驗收。一是外觀檢查,查其有無破損、斷裂;二是尺寸驗收,查框的四邊尺寸,查扇的方正、翹曲,做到安裝前的質量預控;三是辨別真?zhèn)危鶕煌馁|辨別方法,確定材質真?zhèn)危苑劳盗簱Q柱。此外還要檢查緊固件、五金件、增強型材及金屬襯板等,看表面是否進行了防腐處理。 2、門窗置放需小心 門窗材料運抵工地現場后,需要小心擺放,避免磕碰和磨損。一般門窗不宜直接接觸地面,門窗底部應襯墊厚度不小于30mm非金屬防滑墊板;同時門窗框扇均應立放,角度不小于70度,并應具備防傾倒措施,此外不同規格門窗不宜疊放。 3、門窗安裝一般流程 門窗安裝的一般流程為先安裝框架,然后檢查是否安正,接著打發泡膠填充縫隙。然后安裝門窗扇和其他配件,最后打密封膠防止?jié)B水。 4、門窗安裝驗收 門窗安裝時,還需要經過仔細的驗收,以及時發現問題并修復。一般門窗驗收主要從下面幾個方面來看:門窗框的垂直度最好用水平尺測量,也可以用線錘等,門窗高2米以內,垂直度誤差應小于2毫米;門窗高大于2米時,誤差應小于3毫米;門窗框的水平度最好用水平尺測量,也可采取往門窗框下滑道里灌水,如果水面保持在一個水平線,說明門窗框水平;反之,就說明門窗框沒有裝水平;也可以用長水管來測,看兩端的水位是否水平。 玻璃應平整,無斑點,無水紋;雙層玻璃內外表面均應潔凈,玻璃夾層內不得有灰塵和水氣,隔條不能翹起。帶密封條的壓條必須與玻璃全部貼緊,壓條與型材的接縫處無明顯縫隙,接頭處縫隙應小于或等于1毫米。 門窗框與扇頁之間結合要嚴密,扇頁密封條接頭處應沒有明顯縫隙。門窗關閉時,扇與框之間應無明顯縫隙,密封面上密封條應處于壓縮狀態。 安徽嘉偉新材料科技有限責任公司是一家集自主研發、設計、生產、安裝于一體的國家級高新技術企業,秉承匠心,致力于為客戶創造更美好的生活!
